6月16日,由天行·湖北工建承建的宜昌市垃圾焚烧发电特许经营项目顺利通过竣工验收。自2022年2月10日开工以来,白天的项目上机器轰鸣、人声鼎沸,施工人员热火朝天地挥洒汗水;而夜晚则灯光如昼、焊花四溅,混凝土连续浇筑建筑拔地而起。491个日夜,不知有多少名建筑工人在争分夺秒的抢时间、出效率,终于迎来竣工验收这一重要时刻。

回望这491个日夜,各标志性节点依然历历在目:
2022年2月10号
进场施工
2022年4月20日
完成全场工程桩施工
2022年6月1日
完成烟气基础回填移交场地
2022年6月13日
完成垃圾池底板砼
2022年6月15日
完成锅炉基础交安
2022年7月5日
垃圾仓出0米
2022年9月3日
完成垃圾池8米层砼浇筑
2022年9月5日
烟囱顺利封顶
2022年12月17日
主厂房顺利封顶
2023年2月28日
垃圾进场
2023年3月28日
锅炉点火焚烧垃圾
2023年4月26日
通过72+24小时满负荷试运行并网发电
2023年5月26日
城管委及专家对整个项目预验收
2023年6月16日
顺利通过宜昌市质量安全监督站的项目竣工验收
![]() | ![]() |

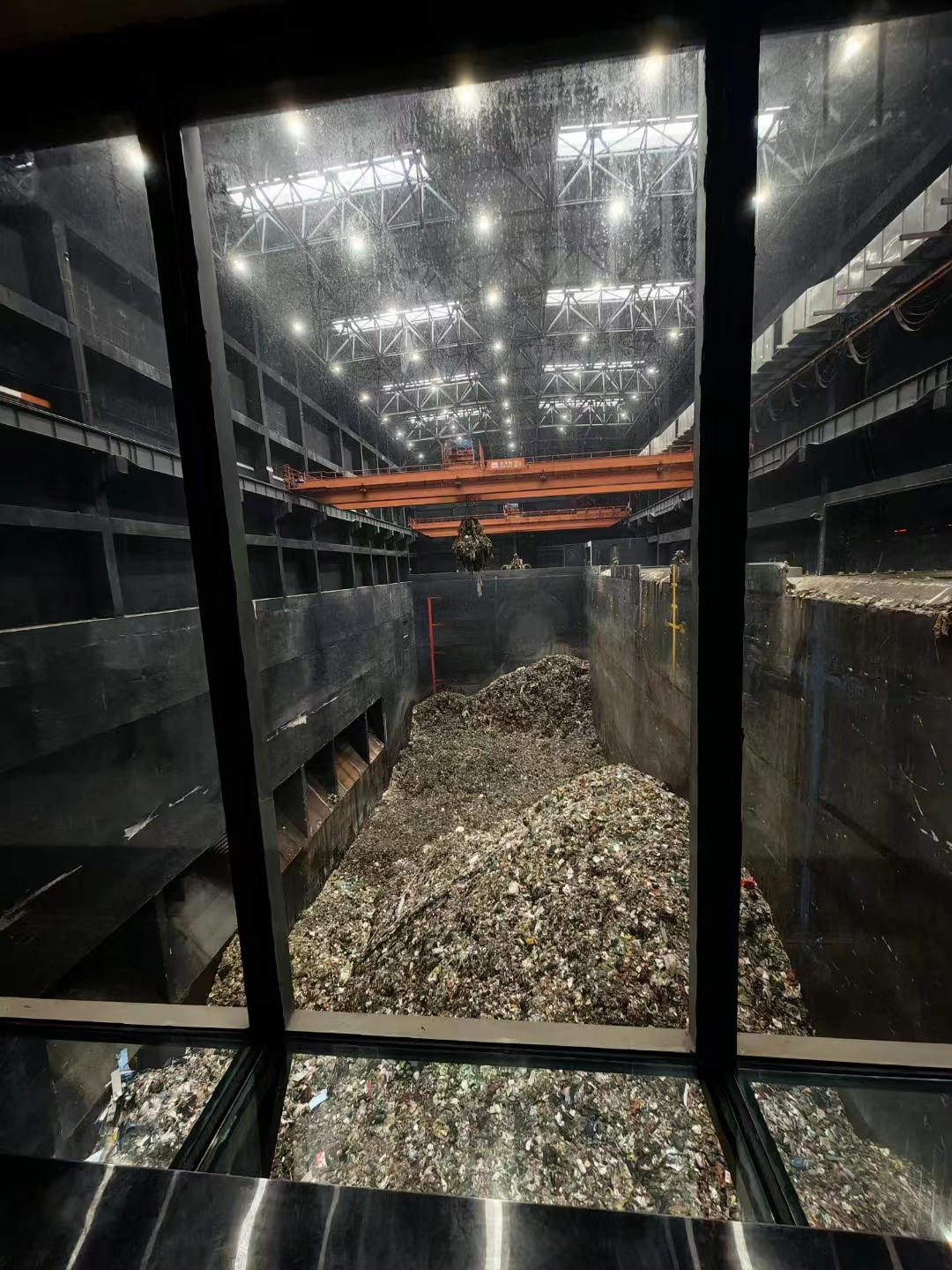

从项目破土动工到拔节生长,再到项目建成,一组组数据印在眼前,本项目共11个单体及4个附属结构,总体浇筑混凝土8.68万m³,钢筋制作安装1.11万吨,钢结构制作安装3000吨,模板制作安装23.95万㎡,幕墙安装2.48万 ㎡,复合型夹芯板及金属屋面板安装4万㎡,钢骨架轻型板安装7000㎡,最高建筑物烟囱80m,主厂房建筑高度53m,钢结构最大跨度40m,垃圾仓存储量超6万m³,项目建成后日处理生活垃圾2250吨/日,每年可发电2.08亿度,实现宜昌城乡垃圾减量化90%以上。
![]() | ![]() |
![]() | ![]() |
作为省、市两级重点项目,该项目一直受到宜昌市地方政府、业主中国三峡集团以及湖北工建上下领导的关心和支持。为了确保施工进度、安全质量万无一失,项目部全体员工战晴天,抢雨天,与时间赛跑、与困难较量,召开每日生产例会进行工期纠偏,实施三检制施工满足各项工序质量,落实实名制安全早班会保安全生产。在主厂房封顶的关键时期,项目部90%以上的施工人员感染新冠,但是最终克服重重困难,顺利完成目标任务,吹响冲锋号。
星光不问赶路人,时光不负有心人,这是荣誉也是责任,下一步宜昌市垃圾焚烧发电特许经营项目部将继续努力,全方位推进,扎实做好后续各项工作,不辜负政府、业主以及当地环保新能源产业的期望。同时该项目顺利通过竣工验收也意味着湖北工建又一次交上了一份令人满意的民生答卷,从根本上转变宜昌市生活垃圾处置方式,有效提升城市品质和人民群众生活质量,真正做了到生态效益、经济效益、社会效益三者共赢。
